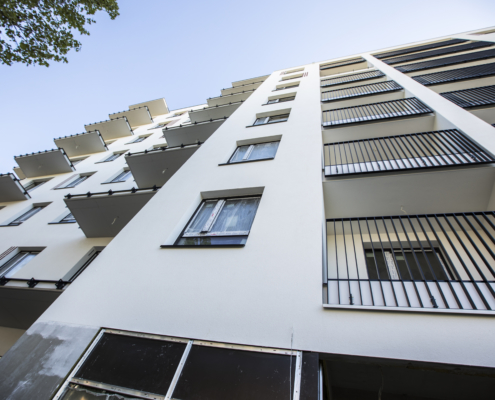

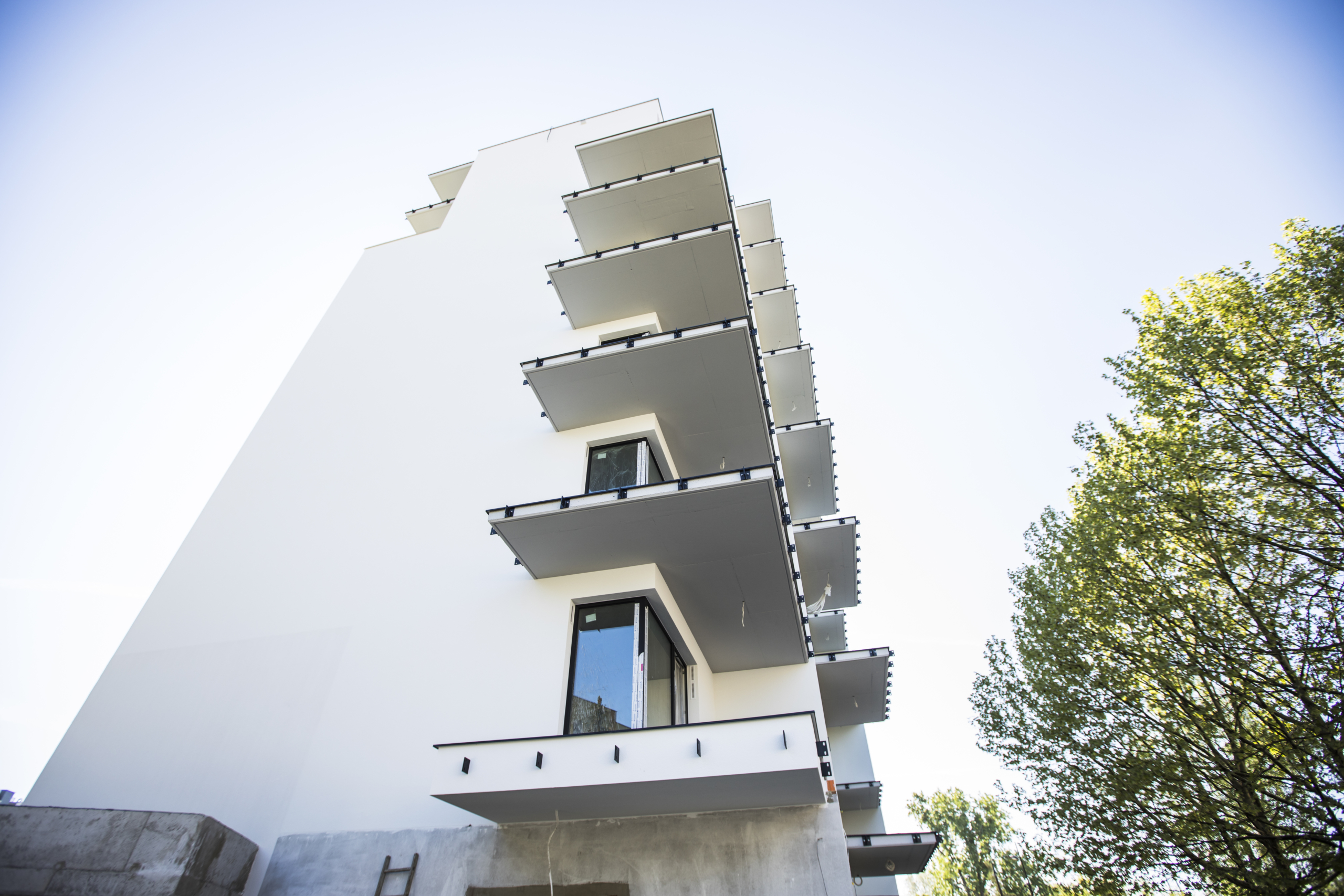

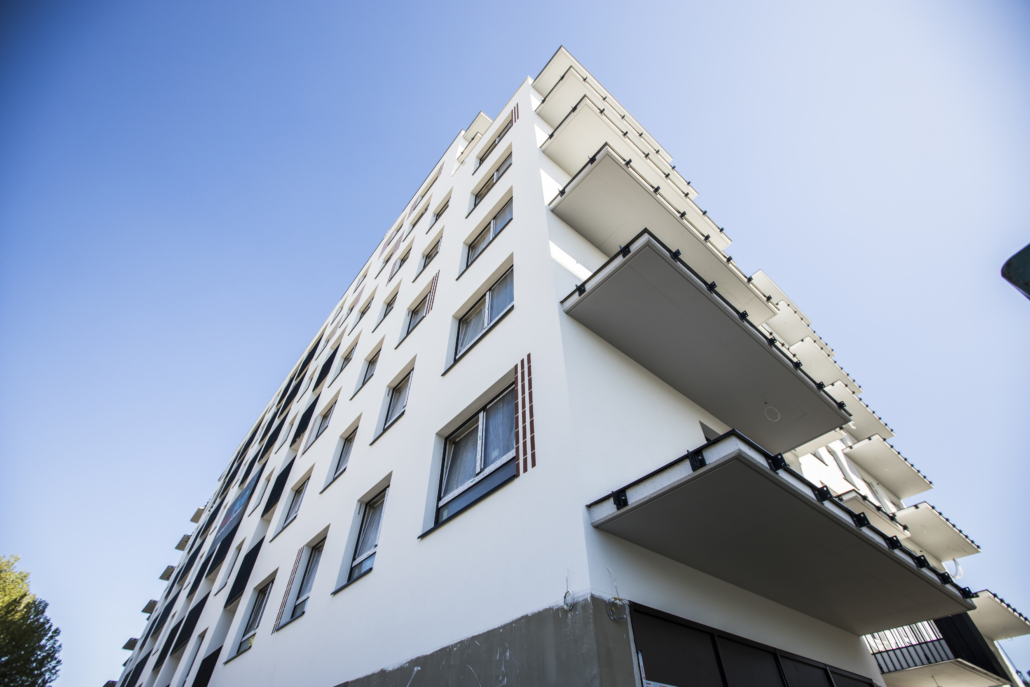

Projekt i wizualizacja
To budynek mieszkalny, w którym znajdzie 87 mieszkań oraz parking podziemny. Budynek będzie posiadał 9 kondygnacji nadziemnych i 2 podziemne. Obiekt stanowi kolejny etap realizacji osiedla.
Do zadań Matbud należy realizacja obiektu wraz z zagospodarowaniem terenu.
Powierzchnia użytkowa
Inwestor
Termin realizacji
Postęp prac

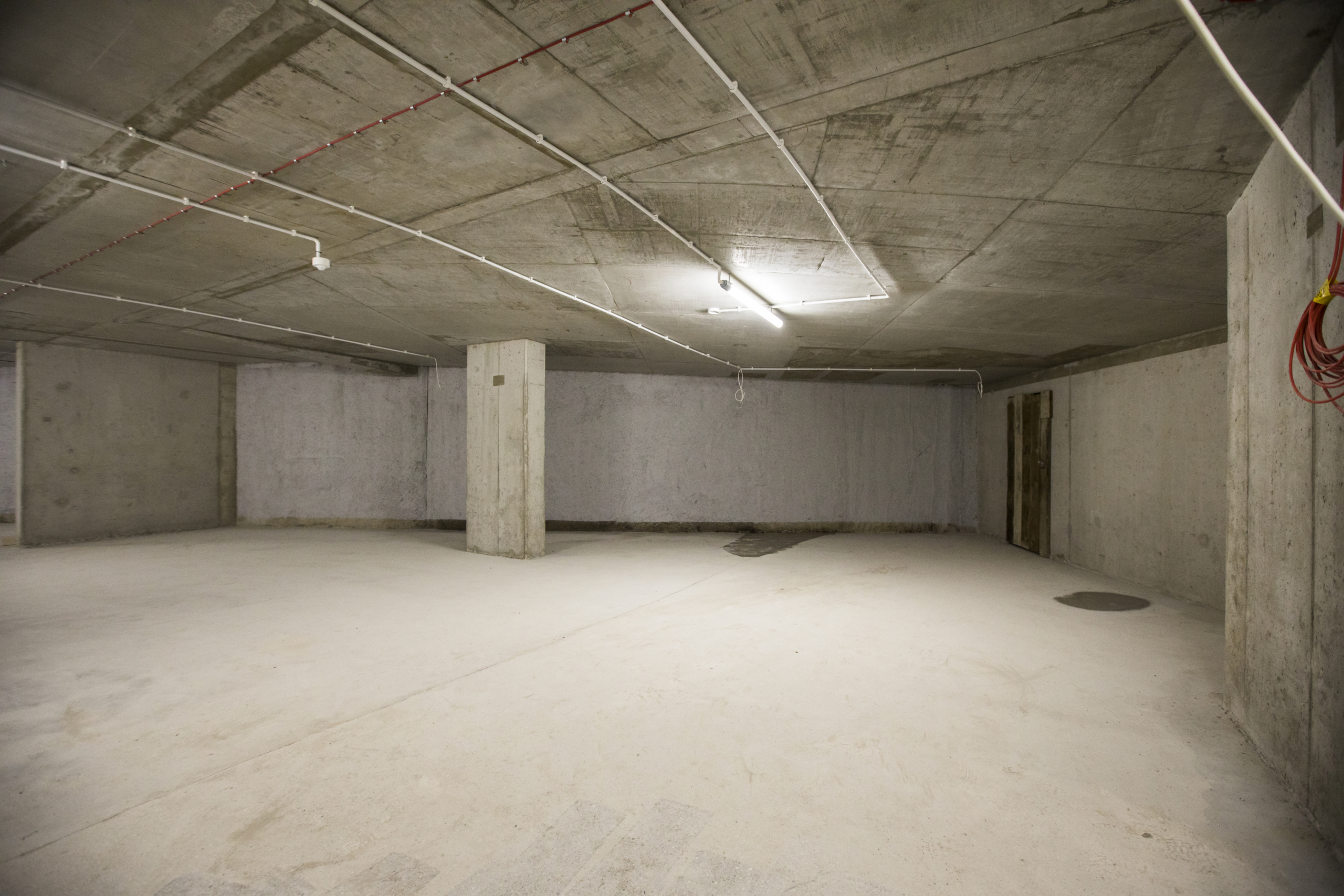

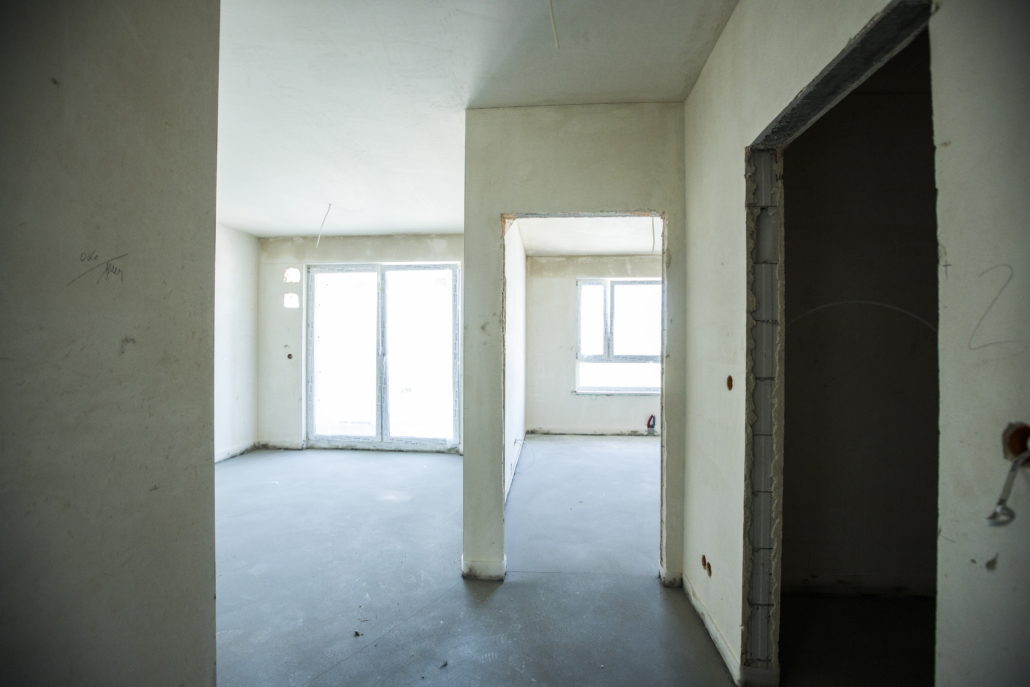

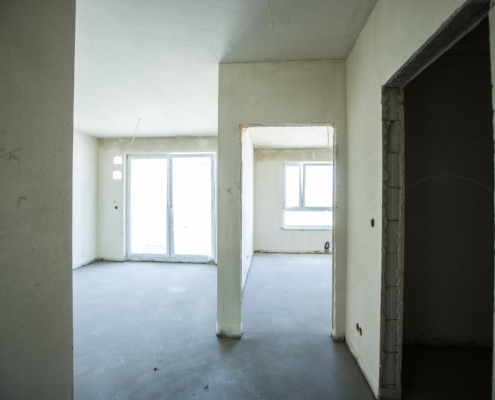

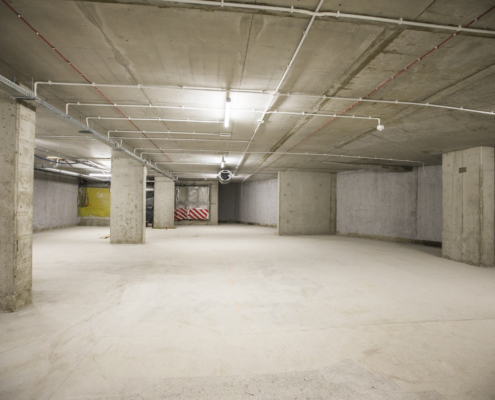

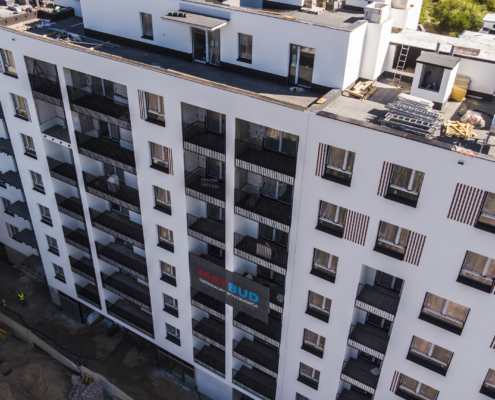

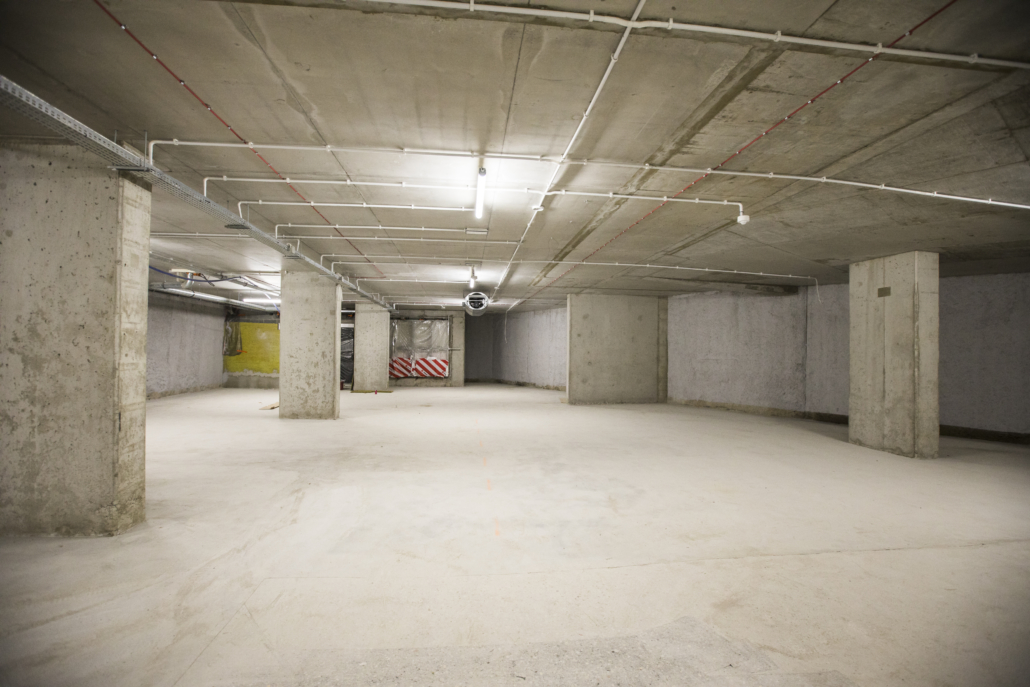

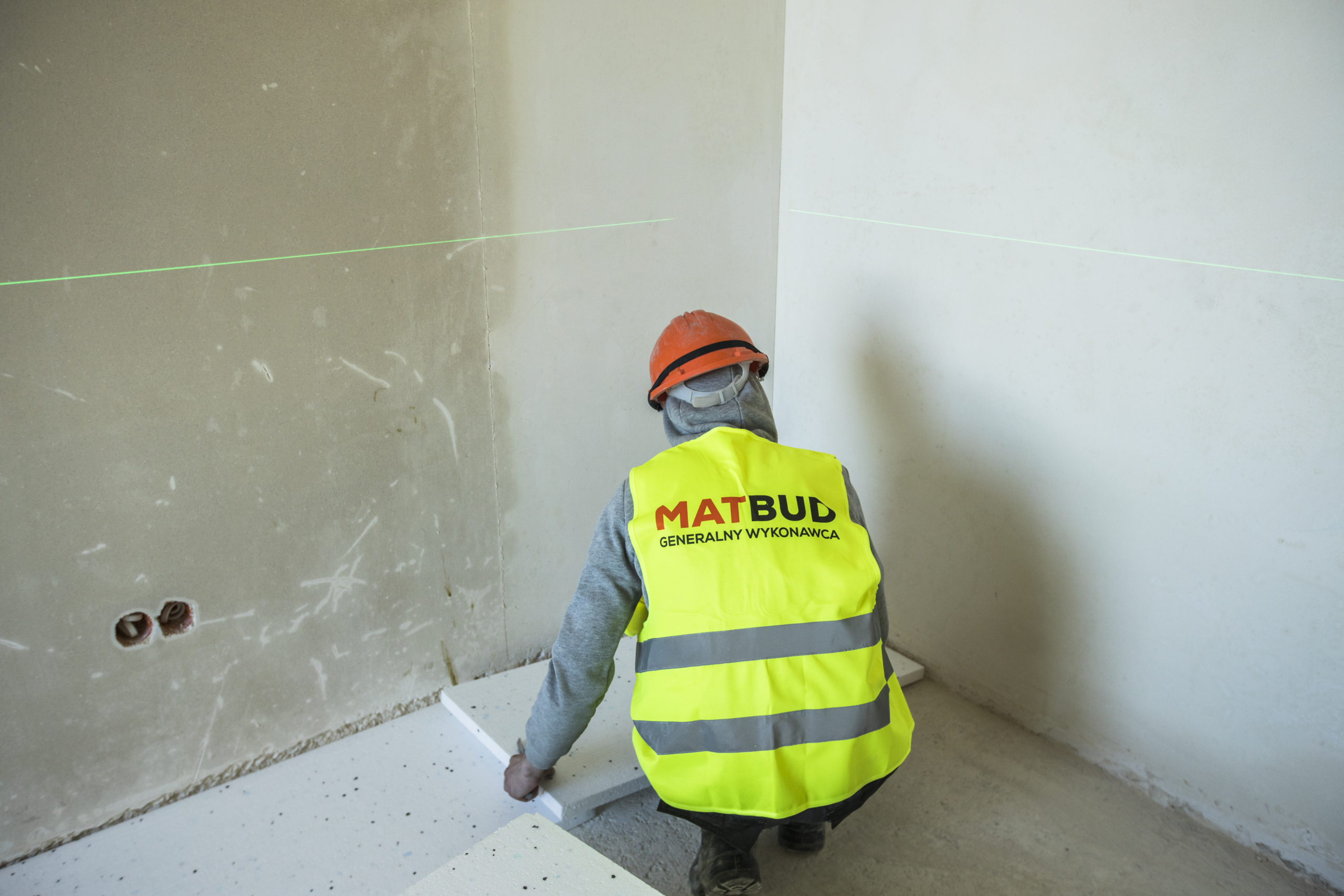

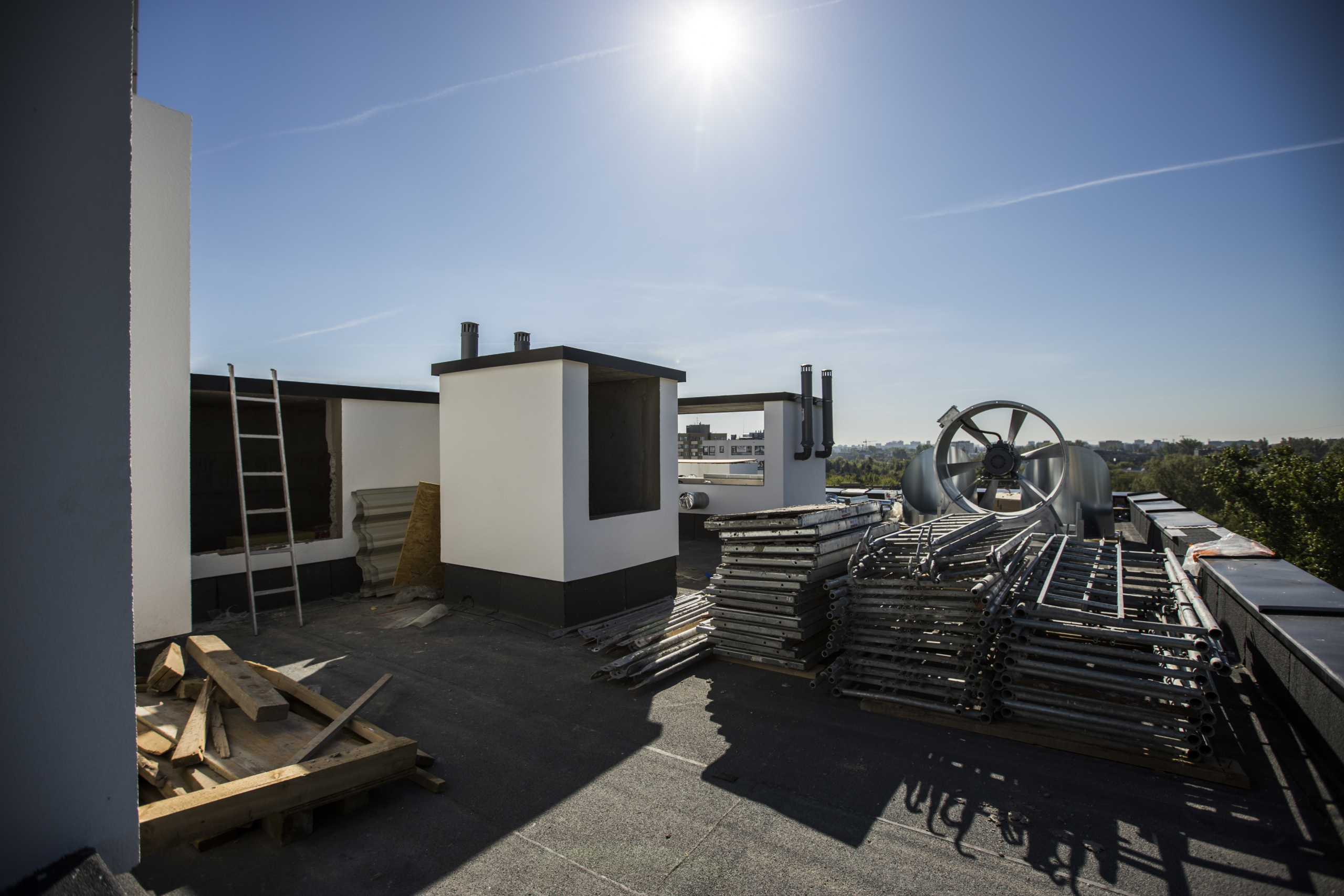

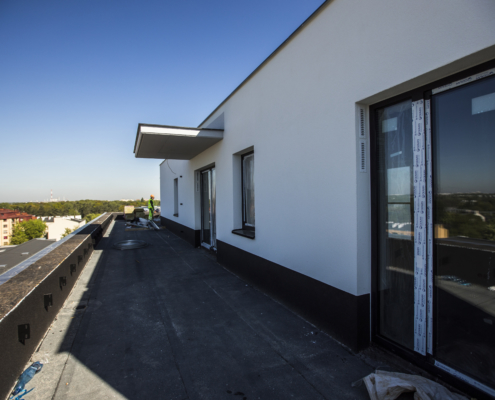

Na inwestycji prace postępują sprawnie. Zakończono wykonywanie konstrukcji żelbetowej na poziomie 7. piętra w jednej z trzech sekcji budynku, a w dwóch pozostałych sekcjach budowa jest na etapie 6. piętra. Prace murarskie w garażu podziemnym na poziomie -2 oraz -1 zostały ukończone, podobnie jak na parterze, 1. i 2. piętrze. Obecnie trwają prace murarskie na 3. i 4. piętrze.

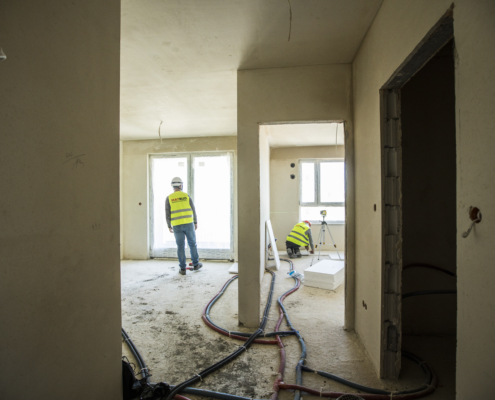

Rozpoczęto montaż przewodów instalacji elektrycznych oraz pionów instalacji kanalizacji sanitarnej w lokalach mieszkalnych. Dodatkowo rozpoczęto montaż stolarki okiennej PVC.
Na inwestycji prace budowlane są w toku. Rozpoczęto wykonywanie konstrukcji żelbetowej na poziomie 7. piętra w jednej z trzech sekcji budynku, natomiast w dwóch pozostałych sekcjach budowa jest na poziomie 4. piętra. Zakończono prace murarskie w garażu podziemnym na poziomie -2 oraz -1. Trwają prace murarskie na parterze, 1. oraz 2. piętrze.
Dodatkowo, rozpoczęto montaż przewodów instalacji elektrycznych w garażu podziemnym oraz prace związane z wykonaniem izolacji termicznej stropu w garażu z wełny lamelowej. Zrealizowano również przyłącza instalacyjne sanitarne w budynku.
Zespoły budowlane wykonują rampę zjazdową do garażu oraz ostatnich stropów nad dwukondygnacyjnym garażem podziemnym. Rozpoczęto też wykonywanie konstrukcji na poziomie parteru i 3 piętra. Ponadto zdemontowano wszystkie rozpory stalowe podtrzymujące ścianę szczelinową. Zamontowany został drugi żuraw wieżowy na płycie fundamentowej.
Zespoły budowlane Matbud pracują przy realizacji konstrukcji żelbetowej garażu podziemnego, w tym płyty fundamentowej, elementów pionowych i stropów. Rozpoczęło się także wykonywanie konstrukcji żelbetowej na poziomie parteru w części budynku. Wykonano też bezpowłokową przeciwwodną izolację, czyli tzw. „białą wannę”.
Trwa montaż stalowych rozpór do ściany szczelinowej.
Budowa rozpoczęła się w drugiej połowie 2023 roku.
Obecnie gotowe jest zabezpieczenie wykopu w postaci ściany szczelinowej. Trwają prace dotyczące budowy konstrukcji podziemia oraz prace zbrojarskie i betonowe płyty fundamentowej, a także ścian i słupów garażu.
